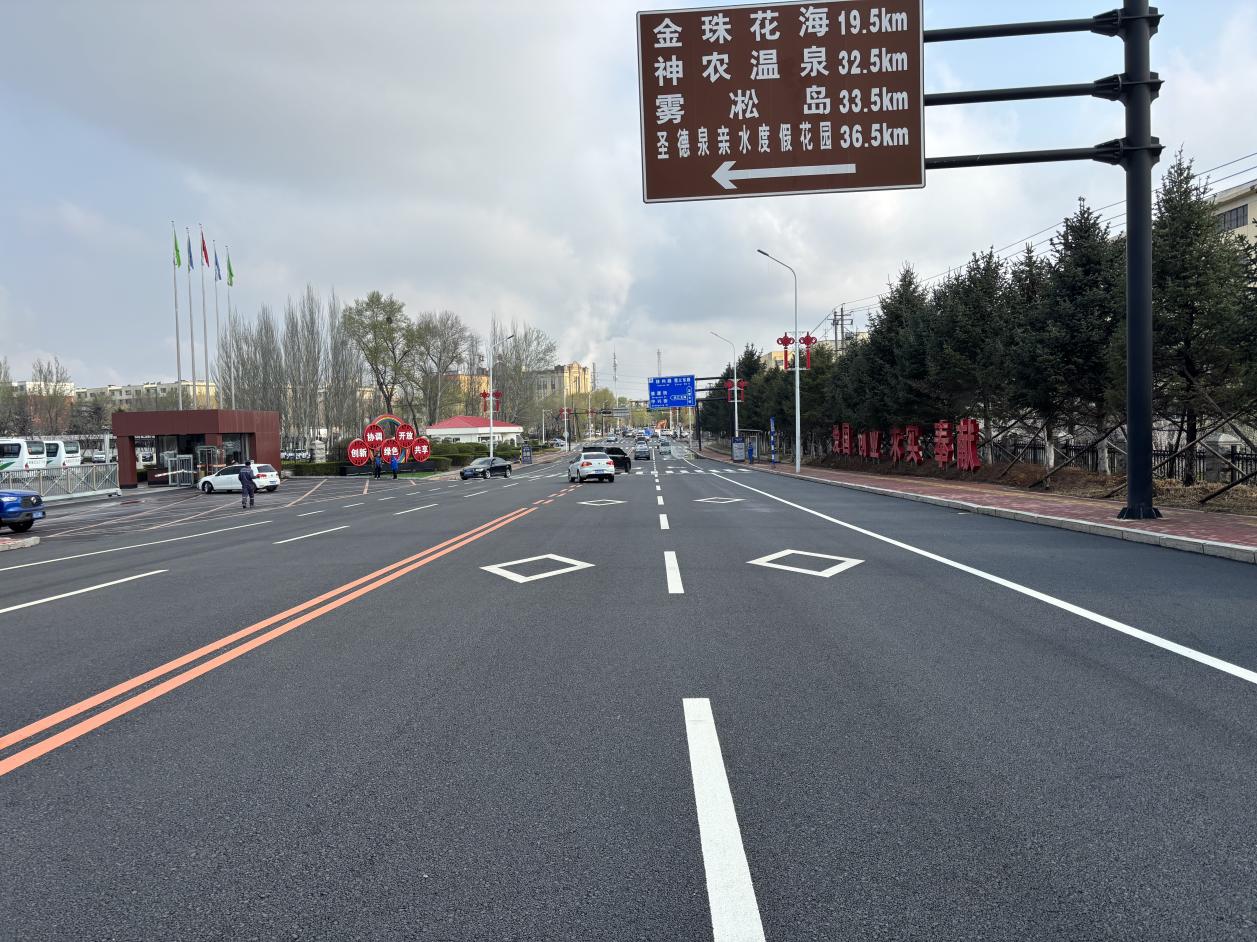

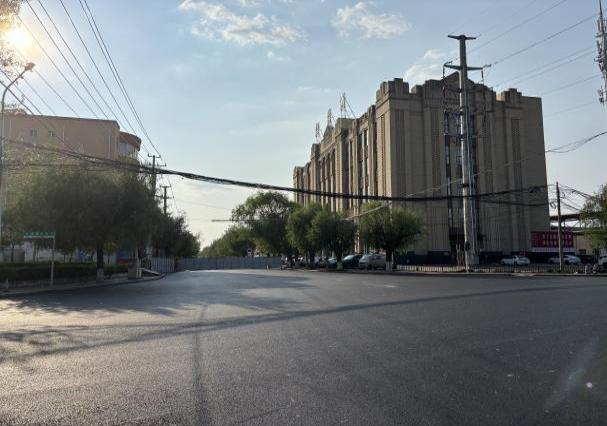

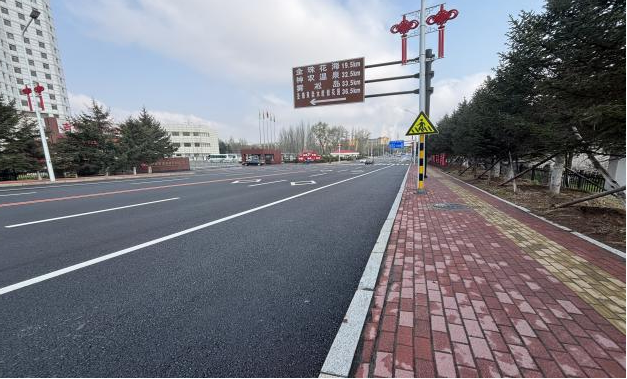

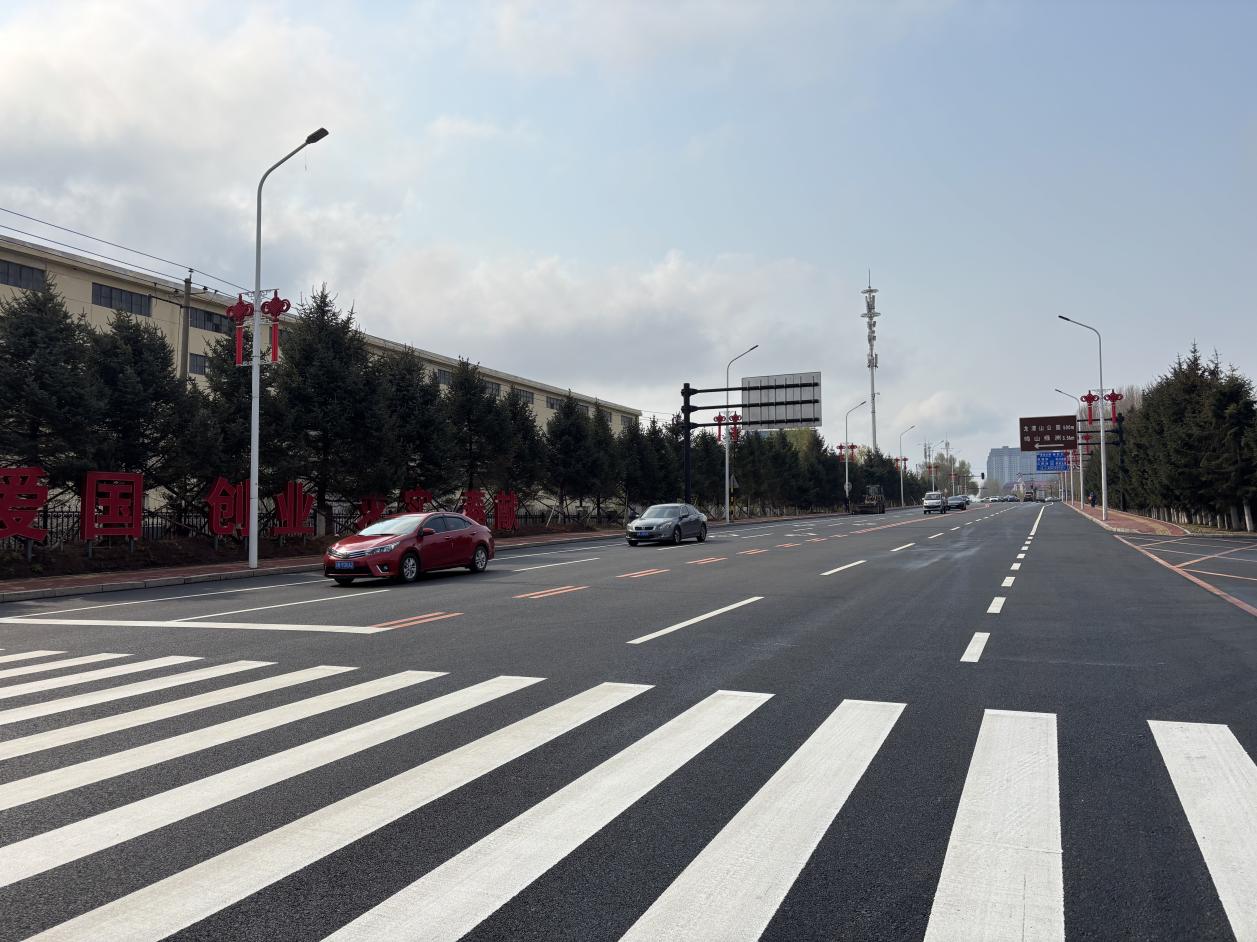

2025年5月28日,第十分公司承建的2025年城市街路維修改造工程-龍?zhí)洞蠼郑埳铰?遵義東路)項目提前完工通車。



項目道路龍?zhí)洞蠼珠L1219米,寬度18米。項目于2025年4月22日進場施工,2025年5月28日完工通車,比計劃提前8天。

接到施工任務后,第十分公司項目部組織人員、機械等于4月22日晚進場銑刨路面。本路段為城市次干道,早晚高峰車流量大,只能采取分幅施工。項目部積極統籌勞動力、材料、機械等施工資源,邊施工,邊調配。

由于該項目是維修改造項目,圖紙設計的路面做法有換基、車轍處理、銑刨補強等7種之多,而且同樣做法的路面相對分散。路面換基為400毫米厚水泥穩定碎石,水穩養生必須保證7天。面對諸多問題,項目經理于立航對照目標要求,倒排施工計劃,科學組織工序,實行“每日調度、每周研判”的辦法,高效解決施工現場出現的各項問題,及時補充作業人員,臨時增加調配機械車輛,綜合統籌材料進場。

施工期間,投入挖掘機4臺、壓路機5臺、運土車8臺、鏟車2臺、銑刨機2臺、攤鋪機2臺、水車1臺。項目部指揮挖掘機械操作人員“白加黑”施工,38天駐守施工一線,不放過項目上的一件小事,出現問題第一時間解決,現場質量、安全、進度始終受控,項目平穩運行。
